见圳客户端·深圳新闻网2020年7月31日讯 备受坪山、龙岗沿线人民关注的14号线,今天又有新进展传来!
7月31日上午,14号线车辆段及主所工区聚龙主变电所顺利封顶,这也是深圳市轨道交通第四期工程,首座封顶的地下主变电所。
01
14号线聚龙主变电所
四期工程首座封顶的地下主变电所
聚龙主变电所位于深圳市坪山区坪山大道与丹梓西路交叉口,为地下三层地上一层单体建筑,主体结构采用明挖法施工,基坑深度为20.1m,整体占地面积1436㎡,总建筑面积约4307㎡。
聚龙主变电所施工难度大,基坑开挖过程中遇多处孤石;环境风险高,施工影响范围内有厦深高铁、坪山大道等多处重大风险源。
02
14号线
贯穿坪山、龙岗、罗湖、福田的东部快线
地铁14号线是深圳市域快线网络中东部首条线路,起始于岗厦北,终于沙田站,全长约50.34km。它连接起福田区、罗湖区、龙岗区、坪山区,并预留延伸至惠州的条件,共设站18座、停车场1座、车辆段1座、主变电所4座。

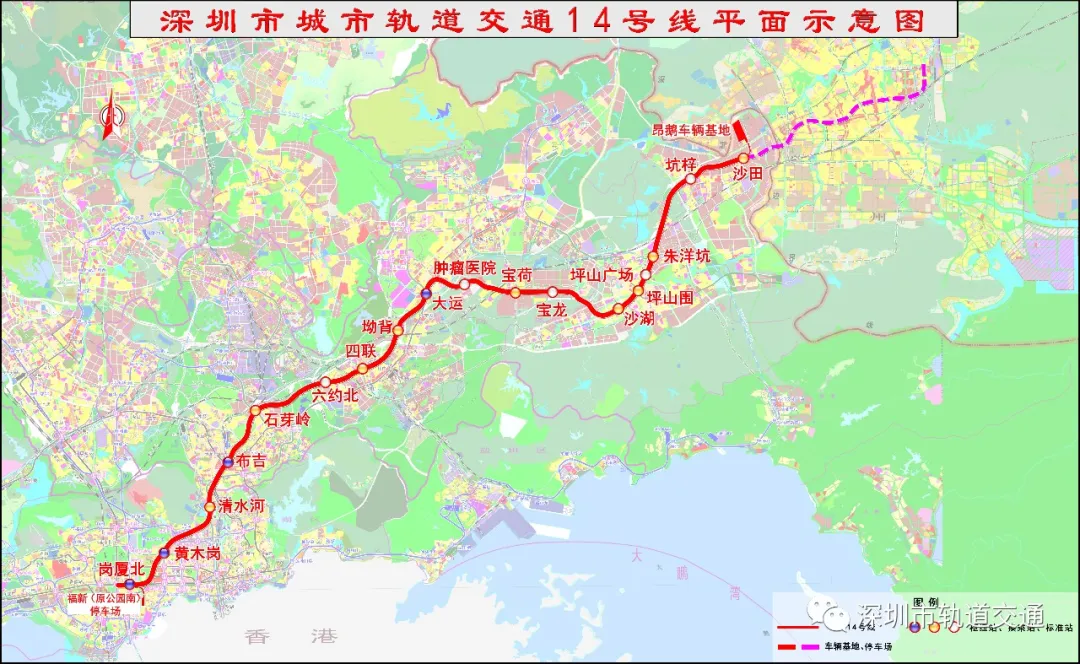

▲地铁14号线示意图
截至目前,线路最新进展情况如下↓
1.车站围护结构已完成100%
2.车站基坑土方开挖已完成77%
3.车站主体结构已完成56%
4.停车场主体结构已完成93%
5.车辆段主体结构梁板已完成34%
其中,盾构已下井46台,已接收2台。
作为深圳“东进战略”的主要交通线,14号线预计2022年建成通车。届时,它将支撑起整个深圳东部发展轴,坪山区、龙岗区也将迎来全新的发展机遇!
素材来源:中铁南方公司解玉乐&深圳市轨道办
